כמה זמן באמת לוקח להוציא היתר בנייה בישראל (מעודכן ל-2026)
נכתב בתאריך 9 באוקטובר 2026
נקודות חשובות מהמאמר
זמנים ממוצעים בפועל: הוצאת היתר לבית פרטי לוקחת לרוב בין חודש וחצי ל-3 חודשים. תוספות בנייה מורכבות יכולות להגיע ל-6 חודשים.
פרויקטים גדולים: בהתחדשות עירונית ומבני ציבור, ההמתנה קופצת משמעותית. הממוצע הארצי עומד על כ-3 שנים ו-4 חודשים.
שלב ראשון קריטי: בקשת "תיק מידע" מהרשות המקומית היא תנאי חובה לתחילת התהליך, ולוקחת לבדה בין 30 ל-45 ימי עבודה.
הסוד לקיצור תהליכים: הימנעות מבקשת "הקלות". מסלול עם הקלות מאריך את הזמן הרשמי לעד 165 ימי עבודה בגלל הצורך בפרסום ושמיעת התנגדויות.
התחלתם לחלום על תוספת בנייה או בית פרטי חדש? הדבר הראשון שכדאי לדעת הוא שיש פער ענק בין מה שהחוק אומר לבין מה שקורה בשטח. לפי החוק היבש, התהליך אמור להסתיים בתוך חודשים ספורים. במציאות? אתם עלולים למצוא את עצמכם מחכים פי שניים או שלושה מהזמן הזה.
ב-Bsite מגזין טכנולוגי אנחנו רואים שוב ושוב איך עיכובים קטנים בבירוקרטיה הופכים לסיוט של חודשים עבור משפחות ויזמים. שנת 2026 אמנם הביאה איתה רפורמות לקיצור זמנים, אבל הוועדות המקומיות עדיין עמוסות.
המפתח לצלוח את התהליך בלי להשתגע הוא להבין מראש את השלבים, לדעת איפה בדיוק נוצרים הפקקים, ולהימנע מטעויות של מתחילים. במדריך הזה נפרק את התהליך ונראה כמה זמן כל שלב באמת לוקח.
מה חובה להכין לפני שמתחילים?

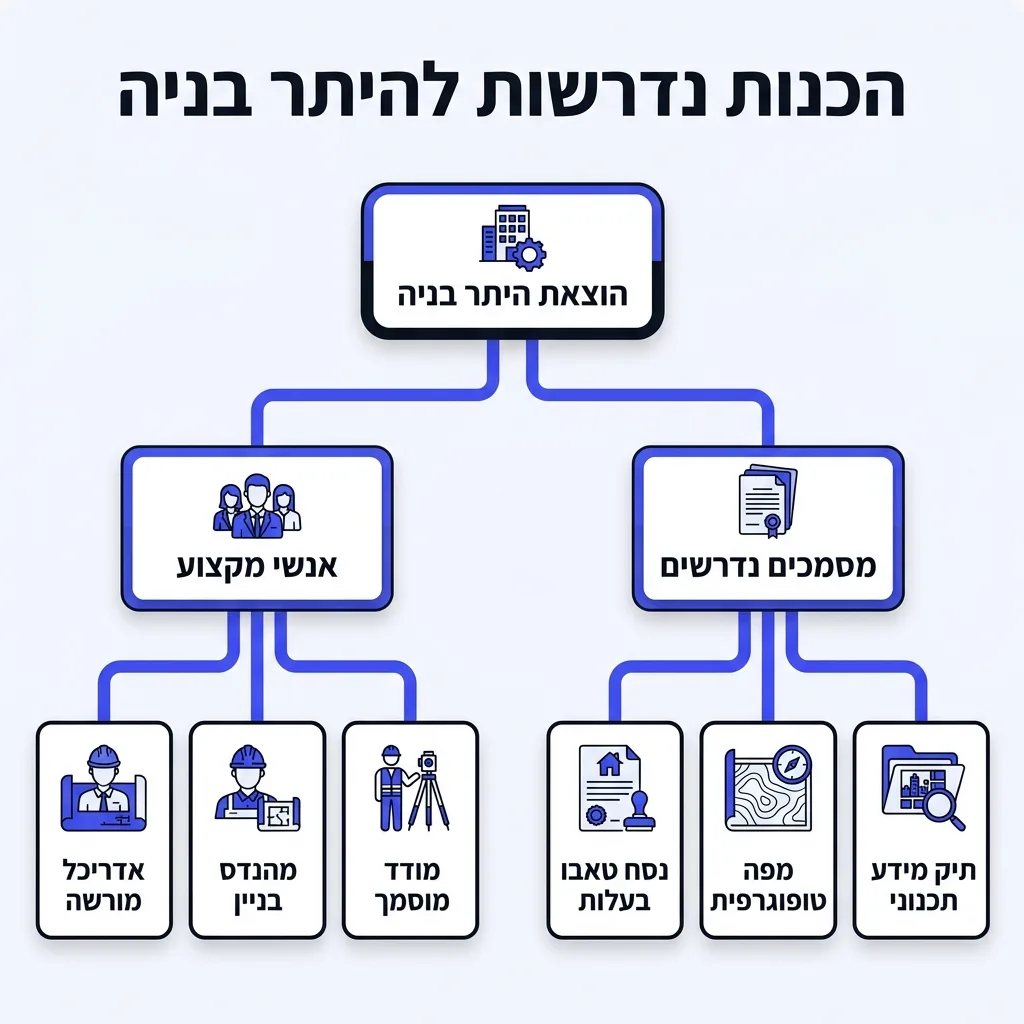

לפני שרצים לוועדה, יש כמה דברים בסיסיים שחייבים להיות מוכנים. בלי ההכנה הזו, התהליך פשוט לא יתחיל ואתם סתם תבזבזו זמן יקר.
✓ בעלות על הקרקע: ודאו שיש לכם נסח טאבו עדכני שמוכיח שהנכס רשום על שמכם.
✓ אדריכל או מהנדס: על פי חוק, רק איש מקצוע מורשה יכול להגיש בקשה להיתר. בחרו מישהו שמכיר היטב את הוועדה המקומית שלכם.
✓ מודד מוסמך: תצטרכו להזמין מפה טופוגרפית עדכנית של המגרש, אחרת לא תוכלו לקבל אפילו תיק מידע.
אם אתם רק בשלב הרעיון, אנו ממליצים לקרוא את המדריך שלנו בנושא תכנון בית פרטי: מה חובה לסגור לפני שמזמינים קבלן? כדי להגיע מוכנים יותר.

שלבי התהליך: מדריך שלב אחר שלב
כדי לקבל את ההיתר המיוחל, תצטרכו לעבור מסלול מכשולים בירוקרטי. הנה השלבים המרכזיים, מסודרים לפי הסדר, וכמה זמן כל אחד מהם באמת לוקח.

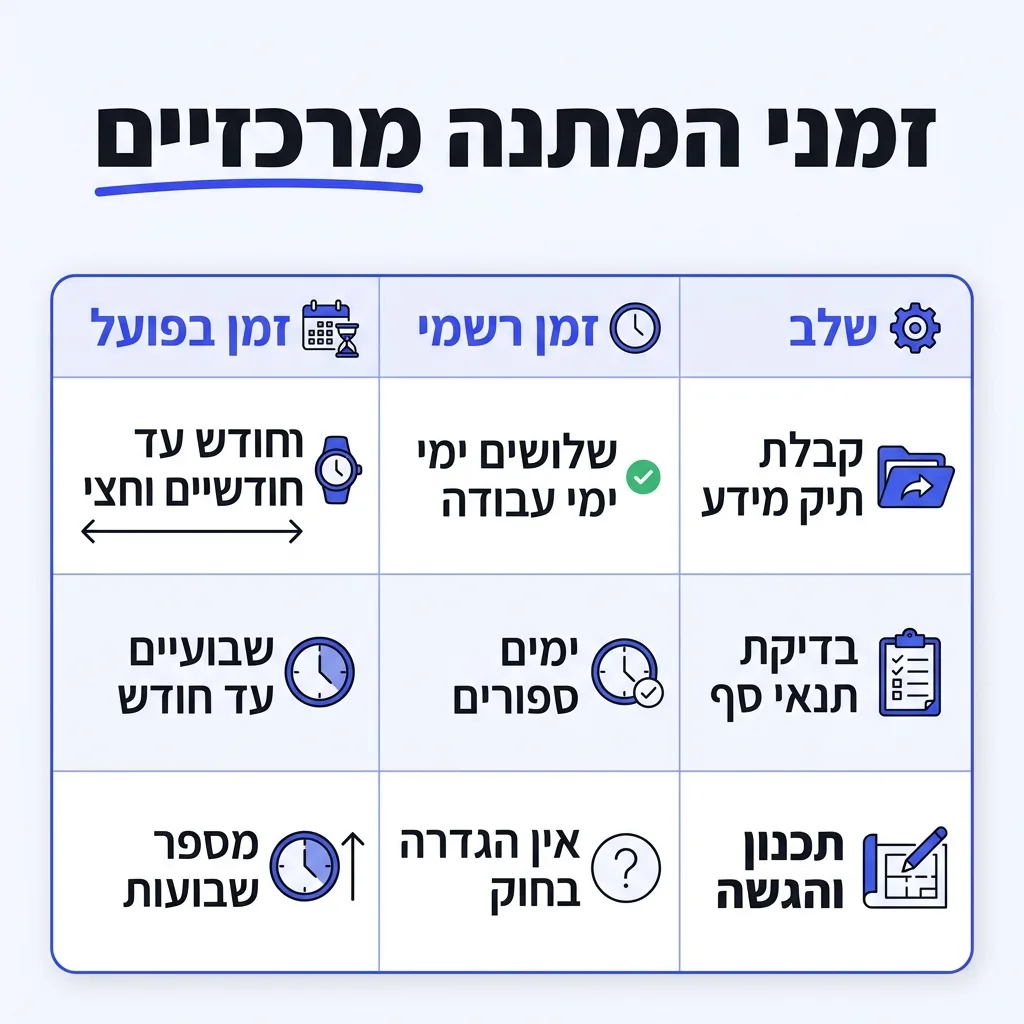

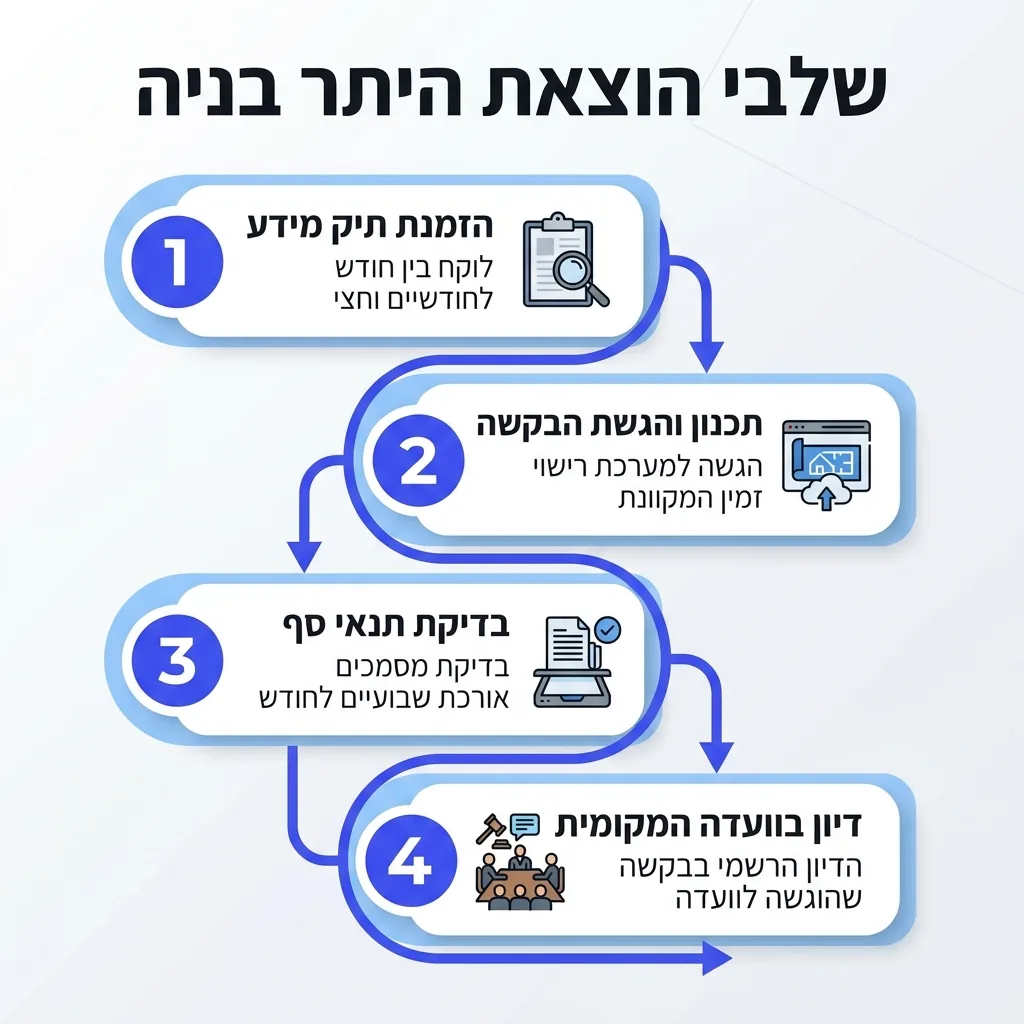

שלב 1: הזמנת תיק מידע תכנוני

הצעד הראשון של כל פרויקט בנייה הוא קבלת "תיק מידע". זהו מסמך רשמי מהוועדה המקומית שמפרט בדיוק מה מותר לכם לבנות על המגרש, אילו מגבלות קיימות, ואם יש הפקעות מתוכננות.
הזמן הרשמי לקבלת התיק הוא עד 30 ימי עבודה. בפועל, ברוב הוועדות זה לוקח בין חודש לחודשיים וחצי קלנדריים. מרגע שקיבלתם אותו, הוא תקף לשנתיים.
שלב 2: תכנון והגשת הבקשה
כעת האדריכל שלכם יושב לתכנן את המבנה בהתאם לתיק המידע שקיבלתם. בשלב זה מגבשים את הצורה הסופית של הבית, כולל חלוקת החדרים, החזיתות ומיקומי החלונות.
זהו השלב שבו מבצעים בפועל הוצאת היתר בניה אל מול מערכת "רישוי זמין" של מנהל התכנון. האדריכל מזין את כל התוכניות למערכת המקוונת. משך שלב זה תלוי בעיקר בכם ובקצב העבודה של האדריכל, ולרוב אורך מספר שבועות.
שלב 3: בדיקת תנאי סף וקליטה בועדה
לאחר שהאדריכל לחץ "שלח", הפקידים בוועדה בודקים אם הגשתם את כל המסמכים הנדרשים. אם חסר טופס, חתימה או אישור — הבקשה מוחזרת אליכם.
הבדיקה הזו אמורה לקחת ימים ספורים, אך בגלל עומס בוועדות במקומות רבים בארץ, היא עשויה לקחת בין שבועיים לחודש. רק כשהבקשה נקלטת רשמית, מתחיל להיספר הזמן החוקי לטיפול בה.

שלב 4: הדיון בוועדה המקומית

זהו הרגע המכריע. הוועדה מתכנסת לדון בבקשה שלכם ולהחליט אם לאשר אותה, להתנות אותה בתנאים או לדחות אותה. זמן ההמתנה לדיון תלוי במסלול הרישוי שאליו נכנסתם.
| מסלול הרישוי | זמן טיפול רשמי (בחוק) | זמן ממוצע בפועל בשטח |
|---|---|---|
| רישוי פטור (עבודות קלות) | עד 30 ימי עבודה | 1-2 חודשים |
| רישוי מקוצר | עד 45 ימי עבודה | 2-4 חודשים |
| מסלול מלא ללא הקלות | עד 90 ימי עבודה | 3-6 חודשים |
| מסלול עם הקלות | עד 165 ימי עבודה | 9-15 חודשים ואף יותר |
כדי לחסוך זמן ולעמוד בתנאים, חשוב להיערך גם לדרישות טכניות מהרשות. למשל, במקומות מסוימים דורשים לתכנן נכון את הניקוז בחצר. מומלץ לקרוא על הצפות ביוב בחורף: איך נערכים נכון בבאר שבע והנגב כדי להבין איך מתכננים נכון ולא מתעכבים על אישורי אינסטלציה.
שלב 5: עמידה בתנאים ותשלום אגרות
קיבלתם החלטה חיובית? מצוין! אבל עוד אין לכם היתר ביד. החלטת הוועדה תמיד מגיעה עם רשימת "תנאים להיתר". אלה יכולים להיות אישורים מפיקוד העורף, מחברת החשמל, מתאגיד המים, ועוד.
בנוסף, בשלב זה תדרשו לשלם את אגרות הבנייה וכן היטל השבחה אם קיים. לאחר מילוי כל התנאים והצגת קבלות התשלום, הוועדה תפיק לכם את ההיתר עצמו. שלב זה תלוי כמעט לחלוטין בכם ובאנשי המקצוע שלכם.
שלב 6: קבלת ההיתר והתחלת הבנייה

ההיתר בידכם! היתר בנייה ממוצע תקף ל-3 שנים מיום הוצאתו. כעת תוכלו להזמין קבלן, להתחיל להזמין חומרים כמו בלה חול, ברזל ובלוקים, ולעלות לקרקע.
אל תשכחו שעליכם לעבוד בדיוק לפי התוכניות המאושרות. כל חריגה, ולו הקטנה ביותר, עלולה להוביל לעצירת העבודות ולדרישה לתיקון ההיתר מול הוועדה.

מה משפיע על העיכובים בוועדות?
מעבר לעומס הכללי, יש גורמים ספציפיים שיכולים לתקוע את הבקשה שלכם. לפי דו"חות רשמיים, הגשת מסמכים חסרים או שגויים היא סיבה מרכזית לעיכוב. פקידי הרישוי מוצאים טעויות, מחזירים את התיק לאדריכל, וחוזר חלילה.
כמו כן, בקשות מיוחדות כמו חניה חריגה הדורשת אבן עליה לרכב מעבר לקו המגרש הרגיל, או שינויי גבולות, מצריכות אישורים ממחלקות נוספות ברשות (כמו מחלקת דרכים ותנועה), מה שמאריך את התהליך משמעותית.
אזהרה חמורה: בנייה ללא היתר
ישנם יזמים ואנשים פרטיים שמתייאשים מההמתנה ומתחילים לבנות בלי היתר. זוהי עבירה פלילית חמורה. לפי חוק התכנון והבנייה, בנייה לא חוקית יכולה להסתיים בקנסות כבדים של מאות אלפי שקלים, בהוצאת צו הריסה מיידי למבנה, ואף ברישום פלילי. לעולם אל תתחילו עבודות לפני שההיתר המלא בידכם.
רפורמות חדשות שכדאי להכיר
המדינה מנסה כל הזמן לפשט את התהליכים. בשנת 2023 נכנסה לתוקף רפורמת רישוי מהיר להתחדשות עירונית, המאפשרת לאשר תוכנית והיתר בנייה בדיון אחד. הרפורמה הזו אמורה לחסוך עד 4 שנים בפרויקטים גדולים.
בנוסף, החל מספטמבר 2025, בוטלה ההפרדה המסורבלת בין "שטח עיקרי" ל"שטח שירות". חישוב השטחים הפך לפשוט יותר, מה שמפחית את המחלוקות מול בודקי התוכניות וחוסך זמן יקר לכולם.
הטיפ של Bsite מגזין טכנולוגי
מהניסיון שלנו במעקב אחר תהליכי בנייה ובירוקרטיה, הדרך הבטוחה והיעילה ביותר לחסוך זמן היא להגיש בקשה 'נקייה' לחלוטין — כלומר בקשה שאין בה שום הקלות. כל הקלה שאתם מבקשים (למשל, לחרוג מעט מקו הבניין או לבקש עוד אחוזי בנייה) מחייבת את הוועדה לפרסם את הבקשה בעיתונים, לשלוח דואר רשום לשכנים, ולהמתין להתנגדויות.
התהליך הזה לבדו מוסיף בין חצי שנה לשנה לזמן ההמתנה. אם אפשר לתכנן את הבית בדיוק לפי מה שמוגדר בתיק המידע המקורי, אתם חוסכים לעצמכם כאב ראש עצום.
שאלות נפוצות
כמה עולה להוציא היתר בנייה?
העלות מורכבת מכמה משתנים: שכר טרחת אדריכל (לרוב בין 20,000 ל-60,000 ₪ לבית פרטי), שכר טרחת מודד ויועצים שונים (כ-10,000 ₪), אגרות בנייה לרשות המקומית, והיטל השבחה אם קיים. בסך הכל, הוצאת היתר לבית פרטי יכולה לעלות בין 40,000 ל-100,000 ₪, תלוי במורכבות.
מה קורה אם בונים ללא היתר בנייה?
בנייה ללא היתר או חריגה מההיתר שאושר היא עבירה פלילית חמורה בישראל. הרשויות מפעילות פקחים שרשאים להוציא צו הפסקת עבודה מיידי, ובהמשך אף צו הריסה מנהלי למבנה. בנוסף, תסתכנו במשפטים פליליים וקנסות עתק שיכולים להגיע למאות אלפי שקלים.
אילו פרויקטים דורשים היתר בנייה?
כל בנייה של מבנה חדש, תוספת חדר, סגירת מרפסת, הקמת חניה מקורה, הוספת חלונות בקירות חיצוניים, וכל שינוי בחזית הבניין מחייבים היתר. גם הריסה של מבנה קיים דורשת היתר מסודר מהוועדה המקומית.
מה תוקף היתר בנייה?
באופן כללי, תוקפו של היתר בנייה הוא ל-3 שנים מיום הוצאתו. אם התחלתם את עבודות הבנייה בתוך התקופה הזו אך לא סיימתם, ניתן להגיש לוועדה המקומית בקשה להארכת תוקף ההיתר.
האם צריך אדריכל כדי לקבל היתר בנייה?
כן, חובה. החוק בישראל קובע שרק "עורך בקשה" מורשה רשאי להגיש בקשות להיתרי בנייה ולחתום עליהן. עורך בקשה יכול להיות אדריכל, מהנדס מבנים, ולעיתים גם הנדסאי אדריכלות מורשה, בהתאם להיקף ומורכבות המבנה.
האם כל שינוי בבית דורש היתר בנייה?
לא. שינויים פנימיים שלא משנים את השלד של הבניין, לא פוגעים בצנרת המשותפת, ולא משנים את השטח הכולל או את מספר יחידות הדיור — בדרך כלל פטורים מהיתר. למשל, שבירת קיר גבס פנימי בין סלון למטבח לא דורשת היתר.
מהם השלבים העיקריים בתהליך הוצאת היתר בנייה?
השלבים הם: 1) הזמנת מפת מדידה ומשיכת תיק מידע תכנוני מהוועדה; 2) תכנון הבקשה על ידי האדריכל והגשתה למערכת המקוונת; 3) בדיקת תנאי סף בוועדה; 4) דיון לאישור בוועדה; 5) השלמת דרישות ותשלום אגרות; 6) הפקת ההיתר ויציאה לדרך.
לסיום
הוצאת היתר בנייה בישראל היא עדיין תהליך מורכב שדורש הרבה סבלנות. למרות שהחוק מגדיר זמנים קצרים, המציאות בשטח מכתיבה קצב אחר לגמרי. עבור בית פרטי תצטרכו להמתין מספר חודשים, בעוד פרויקטים גדולים יכולים לקחת שנים.
הדרך הבטוחה לעבור את התהליך בשלום היא לבחור אדריכל מנוסה שמכיר היטב את הוועדה המקומית, להקפיד על הגשת מסמכים מדויקים ללא הקלות מיותרות, ולא להתחיל שום עבודת בנייה לפני שהמסמך הרשמי נמצא אצלכם ביד.
